일정 지연 안내 문구, 작업이 늦어질 때 고객에게 먼저 보내는 법

읽는 시간

7

분

프리랜서가 홈택스에서 전자로 세금계산서를 발급하고 전송하는 절차를 상징하는 퍼센트 배지가 붙은 서류.

핵심 요약

일정 지연 안내는 약속한 날짜를 지킬 수 없다는 걸 안 시점에 고객에게 먼저 알리고 새 날짜와 선택지를 함께 제시하는 메시지입니다. 맞춤 가구 시공, 주문 제작, 촬영 보정 납품, 디자인 외주처럼 1인 사업자가 날짜를 약속하고 일하는 경우를 기준으로, 통신판매 공급 곤란 시 지체 없이 사유를 알리도록 한 전자상거래법 조항, 알릴 지연과 알리지 않아도 되는 지연의 기준, 메시지에 넣을 다섯 가지와 업종별 문구, 취소·배상 문의에 답하는 법을 다룹니다.

일정 지연 안내는 약속한 날짜를 지킬 수 없다는 걸 안 시점에 고객에게 먼저 알리고 새 날짜와 선택지를 함께 제시하는 메시지입니다. 맞춤 가구 시공, 주문 제작, 촬영 보정 납품, 디자인 외주처럼 1인 사업자가 날짜를 약속하고 일하는 경우를 기준으로, 통신판매 공급 곤란 시 지체 없이 사유를 알리도록 한 전자상거래법 조항, 알릴 지연과 알리지 않아도 되는 지연의 기준, 메시지에 넣을 다섯 가지와 업종별 문구, 취소·배상 문의에 답하는 법을 다룹니다.

블로그 목차

금요일 오후, 붙박이장 문짝 자재를 주문한 공장에서 자재가 3일 늦게 들어온다고 전화가 옵니다. 고객의 입주일은 다음 주 화요일이고 시공은 월요일로 잡혀 있습니다. 주말에 어떻게든 맞춰 볼지, 지금 바로 말할지 고민하는 사이 시간은 흐르고 있습니다.

일정 지연 안내는 약속한 날짜를 지킬 수 없다는 걸 안 시점에 고객에게 먼저 알리는 메시지입니다. 이때 새 날짜와 선택지를 함께 제시하는 방안을 추천합니다. DM이나 홈페이지로 주문을 받고 돈을 먼저 받는 거래일 시, 법에서도 이 순서를 따라야 한다고 설명합니다. 전자상거래법 제15조 제2항에서는 통신판매업자가 주문받은 재화를 공급하기 곤란하다는 것을 알았을 때 지체 없이 그 사유를 소비자에게 알리도록 하고 있습니다.

이 글에서는 맞춤 가구 시공, 주문 제작, 촬영 보정 납품, 디자인 외주처럼 고객과 마감 날짜를 약속하고 일하는 경우를 기준으로 지연을 전달하는 법을 정리했습니다. 업종별로 그대로 고쳐 쓰는 문구도 함께 넣었으니 필요한 상황에 활용해보세요.

늦어진다는 걸 언제 알려야 할까요?

모든 지연 상황을 전부 알릴 필요는 없습니다. "고객이 약속한 결과를 약속한 날에 받지 못하게 되는지"를 기준으로 삼고 판단하면 됩니다.

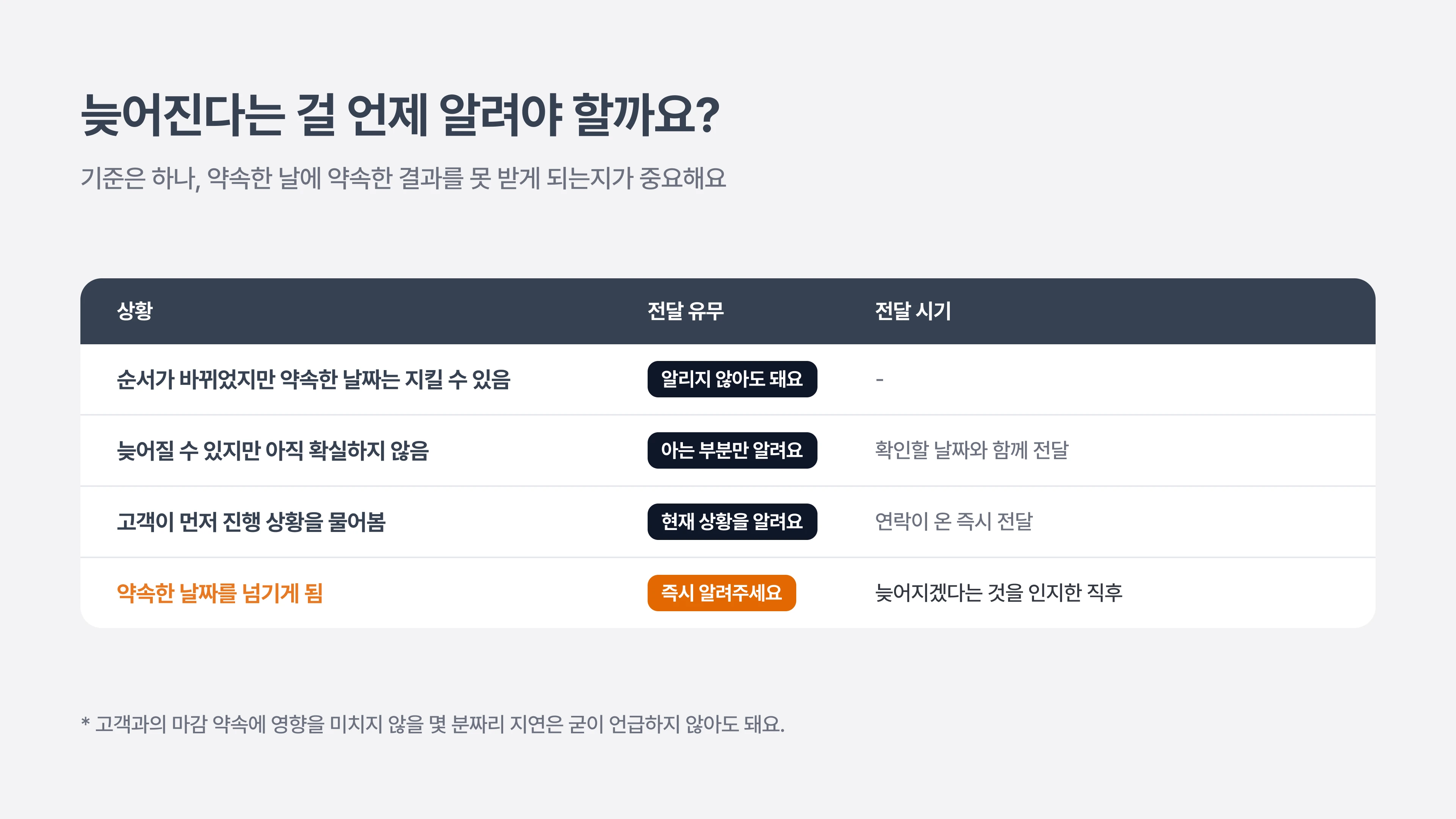

일정 지연을 고객에게 알려야 하는 경우와 알리지 않아도 되는 경우

작은 지연까지 매번 사과하라는 뜻이 아닙니다. 고객과의 약속에 영향을 미치지 않을 작은 지연을 굳이 전달하여 고객을 불안하게 만들 필요는 없습니다.

반대로 약속한 날짜를 넘기는 지연은 고객이 반드시 알게 됩니다. 이때는 고객이 먼저 알아채기 전에 내가 먼저 말하는 편이 낫습니다. 지연되었다는 사실을 일찍 알릴수록, 고객과 일정을 다시 조율하게 될 시간을 확보할 수 있습니다.

지연 안내 메시지에 꼭 넣을 5가지

일정 지연 안내 메시지에 넣을 다섯 가지. 바뀌는 것, 이유, 새 날짜, 선택지, 다음 연락

위의 5가지를 순서대로 작성하여 고객에게 전달해보세요. 특히나 중요한 점은 정확한 날짜와 선택지 제공입니다. 새 날짜와 다음 연락일 등은 정확한 날짜로 전달해야 유저가 안심할 수 있습니다. 또한 상황을 단순히 전달하는 것은 통보로 느껴질 수 있으니, 어떻게 해결할 지에 관한 선택지를 제공해주세요.

업종별 일정 지연 안내 문구

이름과 날짜, 이유만 바꿔서 각각의 상황에 사용해보세요.

맞춤 가구 시공 (자재 입고 지연)




주문 제작 (레터링 케이크·공방)




예약 촬영 (보정본 납품 지연)




디자인 외주 (시안 전달 지연)




첫 두 줄 안에 무엇이 언제로 바뀌는지를 작성하고, 이에 대한 이유는 한 문장으로 끝내세요. 마지막에는 선택지와 다음 연락 시점을 포함시켜 마무리하는 구조로 작성해보세요.

취소나 배상을 묻는 고객에게는 이렇게 답하세요

지연 안내를 받은 고객이 "그럼 취소할게요" 또는 "늦어진 만큼 깎아 주시나요?"라고 물을 수 있습니다. 이때는 계약에서 정한 기준부터 확인합니다.

  • 계약서에 지체상금 조항이 있을 시: 해당 기준대로 답합니다. 지체상금은 늦어진 날만큼 배상하기로 미리 정해 둔 금액으로, 마감 날짜가 중요한 공사 계약에 자주 들어갑니다.

  • 계약서에 지체상금 조항이 없을 시: 고객이 입은 불편을 묻고 해결할 수 있는 범위를 제안합니다. 예를 들어 총 금액에서 출장비를 제외하거나 다음 작업에서 서비스를 더해주는 식입니다.

  • 고객이 취소를 원할 시: 이미 진행한 부분과 돌려줄 금액을 나눠 설명합니다. 내 사정으로 늦어진 경우라면 고객 사정 취소와 같은 기준을 적용하지 않는 편이 맞습니다.

무엇보다 지연이 확정된 순간 기준을 미리 정해 두면 어떤 답을해야 할지 고민의 시간이 줄어듭니다. 계약서에 넣을 일정·변경 조항은 계약서 작성 7가지 항목에 정리해 두었으니 확인해보세요.

흔한 실수 3가지

첫째, 약속한 날 당일에 알립니다. 전날 밤까지 어떻게든 맞춰 보려다 결국 당일 아침에 연락하면 고객은 이미 그날을 위해 일정을 비우고 준비를 마친 뒤입니다. 늦어진다는 걸 인지한 그날 바로 알리세요.

둘째, 날짜 없는 약속을 다시 합니다. "최대한 빨리 해 드릴게요" 등의 모호한 약속은 고객이 언제까지 기다려야 하는지에 대한 설명을 해주지 못합니다. 확정이 안 됐다면, 꼭 확정 후 연락할 날짜라도 전달해주세요.

셋째, 이유를 길게 설명합니다. 사정을 다 이해받고 싶은 마음은 당연하지만 고객에게 필요한 건 다음에 무엇이 언제 진행되는지에 대한 것이기에, 이유는 한 줄이면 충분합니다.

이것만 기억하세요.

일정 지연 안내는 사과문이 아니라 바뀐 계획표입니다. 고객과의 약속에 영향이 생기지 않을 작은 지연은 조용히 해결하고 약속한 날짜를 넘기는 지연은 알게 된 날 바로 알리세요. 바뀌는 내용과 새 날짜, 짧은 이유, 고객이 고를 수 있는 선택지, 다음 연락 시점까지 다섯 가지를 담으면 고객은 기다리는 동안에도 일정이 관리되고 있다고 느낍니다.

오늘 당장 해보실 한 가지: 위 문구 중 내 업종에 맞는 것 하나를 골라 이름·날짜 자리만 비운 채 휴대폰 메모에 저장해 두세요. 지연될 일이 생기면 고민하는 시간 없이 바로 보낼 수 있습니다.

이 글은 일반적인 정보입니다. 계약 금액이 크거나 배상 문제가 생겼다면 전문가와 확인하세요.
