프리랜서 클라이언트 연락 지연, 프로젝트 밀리지 않는 4가지 방법
읽는 시간
6
분

AI 블로그 요약
블로그 목차
팟캐스트
디자인 시안을 보내고 2일째 응답이 없습니다. "확인 부탁드립니다" 메시지를 한 번 더 보내자니 재촉하는 사람 같고, 안 보내자니 프로젝트가 멈춰 있어요. 다음 작업으로 넘어가려면 피드백이 있어야 하는데, 기다리는 동안 다른 프로젝트 일정까지 밀리기 시작합니다.
이 상황이 반복되면 결국 마감 책임은 프리랜서에게 돌아와요. 클라이언트의 피드백이 늦어도, 납품이 늦으면 "왜 늦었어요?"라는 질문을 받는 건 프리랜서입니다. 이 글에서는 클라이언트 연락 지연으로 프로젝트가 밀리는 걸 사전에 방지하고, 이미 지연이 시작됐을 때 대응하는 4가지 방법을 정리했습니다.
연락 지연이 프리랜서에게 치명적인 이유
클라이언트 연락 지연은 단순히 일정이 밀리는 것 이상의 문제를 만들어요.
다음 단계 작업 시작 불가
다른 프로젝트 일정 충돌
납품일 초과
프리랜서 입장에서 가장 답답한 건 지연의 원인이 내 쪽에 없는데, 결과적으로 마감 책임은 내가 지게 된다는 점이에요.
핵심은 이겁니다. 피드백을 기다리면서 "한 번 더 연락해도 될까?"를 고민하는 시간이 쌓이면, 정작 작업에 써야 할 에너지가 소모돼요. 그래서 연락 타이밍을 고민하는 구조 자체를 바꿔야 합니다.
1. 계약서에 피드백 기한을 넣으세요
프로젝트가 시작되기 전에 할 수 있는 가장 확실한 방법이에요. 계약서에 클라이언트의 피드백 기한을 명시하면, 나중에 연락할 때 "재촉"이 아니라 "합의된 일정 확인"이 됩니다.
넣을 수 있는 조항 2가지
피드백 기한 조항: "각 단계 산출물 전달 후 5영업일 이내에 피드백을 제공해야 한다. 기한 내 피드백이 없을 경우, 프로젝트 일정은 지연된 일수만큼 자동 연장된다."
자동승인 조항: "산출물 수령 후 7영업일 이내 서면 회신이 없으면 승인된 것으로 간주한다."
이 두 조항이 있으면 클라이언트가 피드백을 안 줬을 때 프리랜서가 마감 책임을 떠안지 않을 수 있어요. "피드백 기한이 지연된 만큼 납품일이 순연된다"는 구조가 계약서에 있기 때문에, 나중에 일정을 조율하는 과정에서 근거를 가지고 답할 수 있습니다.
보수적인 계약서를 받았을 때 확인할 조항에서 계약서 검토 기준도 함께 확인해보세요.
2. 착수 미팅에서 일정표를 합의하세요
계약서에 피드백 기한을 넣었다면, 다음은 구체적인 날짜를 잡는 겁니다. 프로젝트 착수 미팅에서 전체 일정표를 함께 정리하고, 클라이언트가 피드백을 줘야 하는 날짜를 캘린더에 표시해두세요.
일정표 예시
날짜 | 프리랜서 | 클라이언트 |
|---|---|---|
3월 5일 | 1차 시안 전달 | |
3월 8일 | 1차 피드백 전달 | |
3월 12일 | 수정본 전달 | |
3월 14일 | 최종 확인 | |
3월 17일 | 최종 납품 |
일정을 일방적으로 통보하는 것보다 합의하는 게 중요해요. 서로 동의한 일정이기 때문에 클라이언트도 기한에 대해 책임감을 느낍니다. 노션 로드맵이나 PDF 일정표로 공유하면 말로만 전달하는 것보다 훨씬 효과적이에요.
공유 방법은 어떤 것이든 괜찮아요. 중요한 건 "눈에 보이는 형태로 양쪽이 같은 문서를 보고 있는 상태"를 만드는 겁니다. 그래야 나중에 연락할 때도 일정표를 근거로 이야기할 수 있어요.
프로젝트 일정 관리 로드맵 짜는 법에서 마일스톤 설계 방법도 참고해보세요.
3. 지연이 시작되면 일정 기준으로 재안내하세요
피드백 기한이 지났는데 연락이 없어요. 이때 가장 흔한 실수는 감정적으로 접근하는 겁니다. "혹시 바쁘신가요?", "제가 뭔가 빠뜨린 게 있을까요?" 같은 메시지를 보내게 되죠. 마음은 이해하지만, 이런 표현은 프리랜서 자신이 문제의 원인인 것처럼 보이게 만들어요.
대신 일정표 기준으로 사실만 전달하세요.
멘트 예시

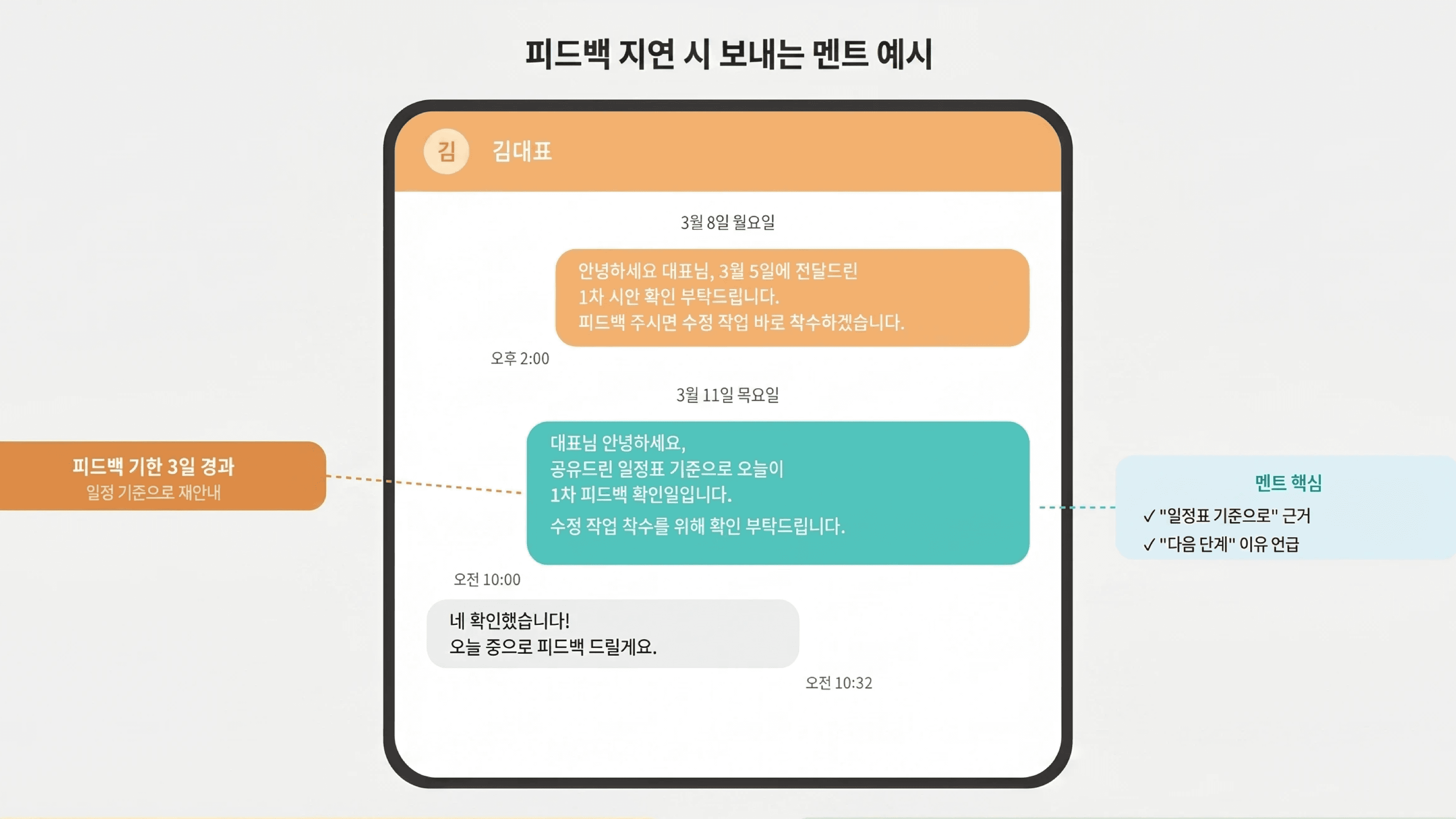

"대표님, 공유드린 일정표 기준으로 오늘이 1차 피드백 확인일입니다. 수정 작업 착수를 위해 필요한 부분이라 확인 부탁드립니다."
이 멘트의 핵심은 2가지예요.
첫번째. "공유드린 일정표 기준"이라는 근거를 먼저 댑니다. 내 감정이 아니라 합의된 일정을 기준으로 이야기합니다
두번째. "다음 단계"를 언급합니다. 피드백이 전달되어야 다음 작업이 진행된다는 사실을 전달합니다.

4. 반복 지연 시 마감일이 변경됨을 서면으로 고지하세요
한 번의 지연은 바쁜 일정 때문일 수 있어요. 하지만 같은 클라이언트가 반복적으로 피드백을 미루면, 프로젝트 전체 일정이 무너집니다. 이때 혼자 일정을 맞추려고 하면 안 돼요. 지연된 사실과 그로 인한 결과를 서면으로 정확하게 공유하세요.
멘트 예시
"안녕하세요, 1차 피드백이 예정일(3월 8일) 대비 3일 지연 중입니다. 계약서상 피드백 지연 시 납품일이 동일 일수만큼 조정되므로, 최종 납품은 3월 23일로 변경될 예정입니다."
작업 진행상황을 공유해서 클라이언트 신뢰를 만드는 법도 함께 읽어보시면 평소 커뮤니케이션에서 지연을 예방하는 데 도움이 됩니다.
이것만 기억하세요.
프로젝트가 지연될 때 가장 먼저 점검할 건 "내가 뭘 잘못했지?"가 아니라 "합의된 피드백 기한이 있었나?"입니다. 기한이 있으면 연락은 재촉이 아니라 일정 확인이 되고, 마감일 변경은 계약 이행이 됩니다. 계약서에 피드백 기한을 넣고, 일정표를 합의하고, 지연 시 서면으로 기록을 남기세요. 그게 프로젝트를 감정이 아닌 기준으로 운영하는 방법이에요.
오늘 당장 해보실 한 가지: 지금 진행 중인 프로젝트에서 클라이언트가 해야 할 일(피드백, 자료 전달, 최종 확인)의 날짜가 어딘가에 적혀 있는지 확인해보세요. 적혀 있지 않다면, 오늘 중으로 간단한 일정표를 만들어서 클라이언트에게 공유해보세요.
